沥青瓦施工没有吃透给沥青瓦屋面带来的巨大风险
更新时间:2015-12-17  发布作者:杭州泽皓建材有限公司

沥青瓦屋面不但形式美观丰富,而且具有防水的功能,施工操作比较简单,简单之余也比较容易被污染和破坏。沥青瓦铺设的基层对其最终质量影响最大,所以基层施工要求比较高,处理不好既影响美观性也容易造成渗漏的问题。随着坡屋面形式和沥青瓦的广泛应用,充分认识其施工过程中的质量风险,并将其作为施工指导和制定防范措施的一句,成为很现实的问题。




沥青瓦屋面施工质量分析



钢筋混凝土基层施工:由于钢筋混凝土基层同时也是屋面保温层的保护层。施工质量风险大大提高,并且风险来源多方面。第一,由于别墅屋面为四坡顶多种标高、多种坡面位置增加难度。第二,由于屋面坡度较大,混凝土基层较薄,仅仅为35mm,同时保温层与其粘结强度不够,不利于振捣和混凝土稳定成型,容易产生滑坠,使混凝土层面薄厚不均,造成面层的隆起和凹陷。第三,混凝土找平层内拉结钢筋设置不到位或没有设置,造成横向裂缝的出现。第四,采用单模浇注混凝土,檐脊线和天沟线均很难达到顺直。在这种条件下进行沥青瓦的铺装施工很难满足观感评定要求。此外,混凝土表面的粗糙和挖坑不平也容易造成沥青瓦的损伤和翘曲,影响其防水性能。





沥青瓦的施工:沥青瓦屋面做防水等级为三级,由于沥青瓦固定需要钉入沥青瓦专用钢钉,瓦下面的空铺油毡只能起垫毡的作用,因此,沥青瓦的防水作用至关重要。尤其是坡屋面的节点较多,如该醒目涉及的别墅户型中屋面高低错落,形成大面积迎坡面的墙体,有的长度达到近10米。这种泛水节点排水能力相对较差,容易因杂物堆积而造成排水不畅,产生“爬水”现象引起渗漏,所以应对包括檐沟、屋脊、天沟、排气口、迎坡面墙根等部位进行重点设防。同时,不规范操作永阳会对沥青瓦屋面造成损伤,比如脚手架的拆卸,高空坠物和沥青瓦屋面的污染等。沥青瓦屋面为不伤人屋面,应禁止直接在瓦屋面上进行人操作。已经完成铺装的沥青瓦屋面的保护非常重要。局部的损伤和污染带来的维修问题并不是很轻松,有时局部的更换会引起连带的渗漏问题,甚至造成整个坡面沥青瓦的更换。此外,沥青瓦也是屋面装饰材料,应达到观感质量评定的要求。



沥青瓦屋面施工措施



基层混凝土浇筑施工:由于屋顶的坡面较多,施工时以屋脊线、天沟线为分界组织多个施工连续施工。混凝土浇筑按照“从上到下,从两侧到中间”顺序进行。施工缝留设在天沟和屋脊位置。为了保证混凝土表面的平整和减少混凝土的滑坠,混凝土的坍落度应控制在30-50mm左右,并使用平板振捣器适度振捣。

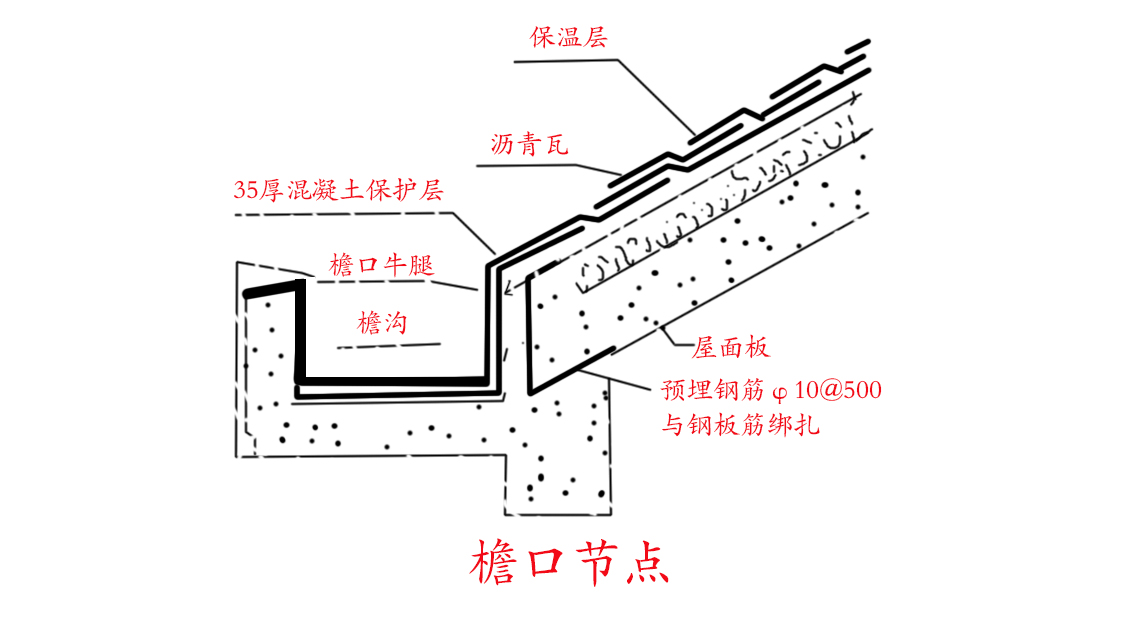

根据屋面做法和施工工序要求,对檐口和屋脊原构进行调整。首先对檐口小牛腿和屋脊梁进行调整。小牛腿由于原来的15+8改为35+88为保温层厚度),并增加小屋脊梁。屋面结构板混凝土浇筑时,小牛腿和小屋脊梁预留35mm的厚度作为后浇部分。等到聚苯乙烯保温板铺设完成后,布设双向φ6@500钢筋与檐口小牛腿和屋脊梁预埋钢筋焊接,并保持钢筋绷紧,基层混凝土浇筑时与檐口和屋脊后浇部分一起浇筑。



为了保证檐口和屋脊(包括平脊和斜脊)顺直,在檐口部位利用烧筑檐口结构板没有拆除的模板,屋脊部位设置与保护层厚度一致的方木条。一方面作为混凝土浇筑厚度的参照物,另一方面作为混凝土收口的模板。应该在混凝土初凝之前将木方条拆除,并继续浇筑下段混凝土。保护层浇筑前应先将保温层缝隙用于混凝土同配比的砂浆填充,防止在浇筑面层时跑浆。由于混凝土屋与聚苯乙烯保温板之间的粘结性能较差,为了减少混凝土的滑坠,采用分段摊铺的方式。每段摊铺的宽度沿坡度方向控制在500mm左右,逐层向屋脊方向扩展。防止一次从檐口到屋脊混凝土摊铺过高,造成混凝土滑坠对下部已完成面的挤压,使其表面隆起。应当合理划分施工端和浇筑顺序,表面间断时间过长或过短。混凝土不宜直接倾倒于屋面,而是先倾倒于料平台上,再由人工摊铺到屋面。振捣时先用木抹子根据木方条高度将混凝土拍实、拍平、再用平板振捣器适度振捣。




沥青瓦施工



  沥青瓦铺装施工开始前应对屋面基层进行检测。屋面基层应牢固、平整、其平整度的质量标准是2mm范围内允许偏差不大于2mm。平脊线、斜脊线、檐口线和天沟线应顺直,不能出现走“龙形”的现象。屋面坡度较大的,为了便于施工和较好的稳定性,卷材垫毡应采用垂直屋脊的方向铺设,并按照构造做法搭接和钉牢。垫毡的铺设应当在混凝土基层完全干燥条件下施工,否则后期蒸发的水汽如果不能散发,会引起垫毡起鼓,最终引起沥青瓦开沾造成渗漏。



  对于四坡屋面很难做到完全避开主导风向的,如果沥青瓦粘结不牢会被风掀起造成爬水和渗漏,所以对屋脊、檐沟、逆风坡面、天沟和管根部位采取满粘的方式。迎坡面的墙根部位,为了将排水面的宽度加大,降低爬水的高度,在混凝土基层施工时将根部加厚以消除尖角,并保证不小于1%的排水坡度。排水面宽度从起点到出口逐渐拓宽。撞墙的沥青瓦在爬坡方向500mm宽度范围内采取满粘做法。



  合理安排脚手架,方便沥青瓦的安装,作业面沿屋面阶梯状布置,每级作业面的斜向间隔1.5米。作业面应和屋面之间保留300mm的间隙,必要时可将屋面作业脚手架支撑落于没有铺装沥青瓦的屋面,并用脚手板垫底。由于作业脚手架拆装比较频繁,需要对已经完成铺装的屋面进行保护。可以采用胶合板和聚苯乙烯保温板临时覆盖的方法,同时,严格避免脚手管触碰瓦屋面。



选正品沥青瓦,请认准泽皓建材,您的安心,我的放心…………

泽皓官网:http://www.zehaojc.com

上一篇:施工不良导致沥青瓦屋面渗漏以及补救方法

下一篇:泽皓迷彩沥青瓦与欧文斯科宁迷彩沥青瓦哪个...



Copyright © 2015版权所有:杭州泽皓建材有限公司 浙ICP备15015419号-1 公安备案号:33011002012857 RSS地图 站长统计 网站统计
营销地址:杭州市余杭区中泰街道杭州南湖科技大厦1106室 电话:0571-89173251
